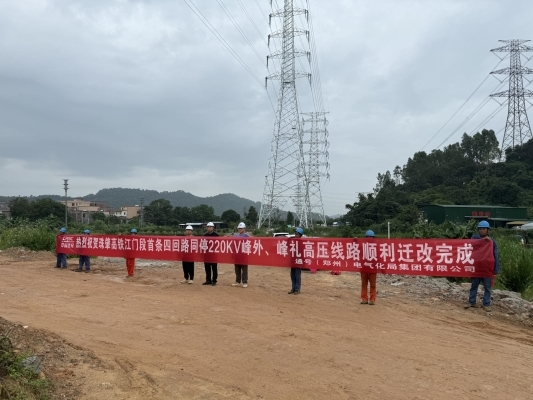

近日,中国通号郑州电气化局广州指挥部与江门供电局、江门输变电公司共同完成新建珠肇高铁江门段DK34+534处四回路220kV峰外(峰礼)高压线路迁改施工。

该工程线路涉及四回路同停,影响面广,协调难度大,项目团队多次与广东电网有限责任公司电力调度控制中心沟通,最终争取到9月1日至20日停电窗口。为确保施工在停电窗口内顺利完成,项目团队提前精准研判,科学部署,克服高温、台风、暴雨、高空湿滑作业等不利因素,如期完成了迁改任务,保证了珠肇高铁线路铺架的顺利推进。
下一步,中国通号郑州电气化局项目团队将以服务好业主为目标,以实现滚动经营为目的,安全、优质、高效完成剩余施工任务,积极助力大湾区铁路交通运力提升,为区域经济快速发展提供高质量服务。
